Tập trung nguồn lực, đảm bảo tiến độ dự án trạm biến áp 220kV Yên Dũng và đường dây đấu nối

Thứ bảy, 10/10/2026 | 11:07 GMT+7
Ngày 9/10, Chủ tịch Hội đồng thành viên Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Nguyễn Quang Trung dự cuộc họp trực tuyến do quyền Tổng giám đốc EVNNPT Hoàng Xuân Khôi chủ trì nhằm rà soát tiến độ dự án trạm biến áp 220kV Yên Dũng và đường dây đấu nối.

Lãnh đạo EVNNPT yêu cầu các đơn vị tập trung nguồn lực, tháo gỡ khó khăn, triển khai đồng bộ các giải pháp nhằm đóng điện dự án trong tháng 11/2026 theo đúng chỉ đạo của lãnh đạo Tập đoàn Điện lực Việt Nam (EVN).

Dự án trạm biến áp 220kV Yên Dũng có quy mô 2x250 MVA. Phía 220kV được thiết kế 10 ngăn lộ, trong giai đoạn này lắp đặt 5 ngăn lộ; phía 110kV có quy mô 24 ngăn lộ, giai đoạn này lắp đặt 10 ngăn lộ. Phần đường dây đấu nối gồm 2 mạch đường dây 220kV, chiều dài khoảng 0,11 km, đấu nối từ trạm biến áp 220kV Yên Dũng vào đường dây 220kV Phả Lại – Quang Châu hiện hữu. Công trình được xây dựng trên địa bàn phường Cảnh Thụy, tỉnh Bắc Ninh.

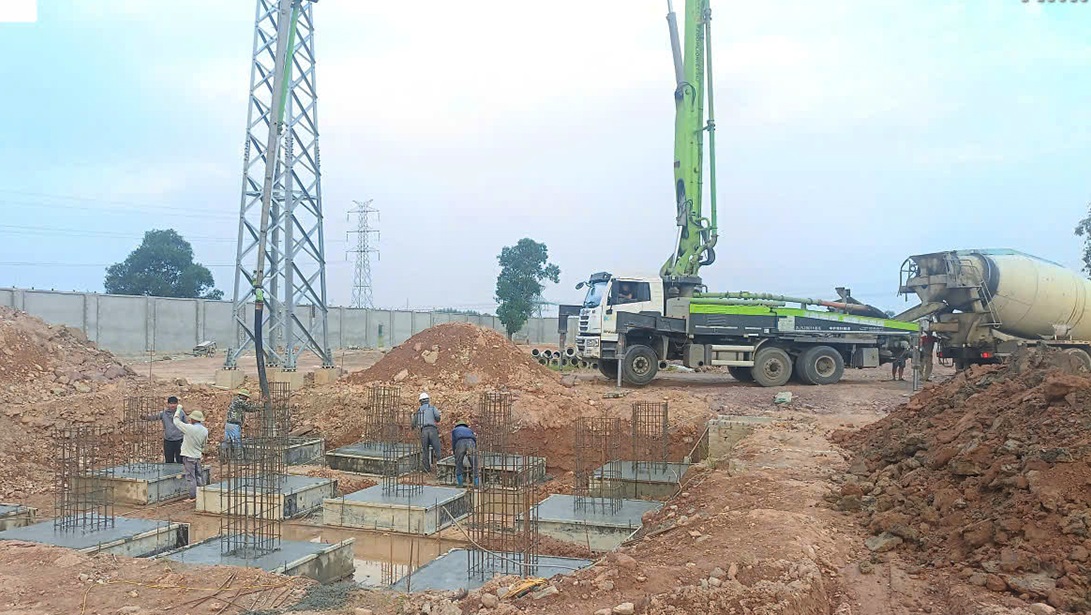

Dự án đang được tập trung thi công, phấn đấu về đích theo đúng chỉ đạo của lãnh đạo EVN

Khi hoàn thành, dự án sẽ góp phần đáp ứng nhu cầu cung cấp điện cho tỉnh Bắc Ninh, đặc biệt là các khu công nghiệp trên địa bàn; tăng cường độ ổn định cung cấp điện, giảm tổn thất công suất, tổn thất điện năng trong hệ thống điện, qua đó nâng cao hiệu quả sản xuất, kinh doanh của EVN và EVNNPT.

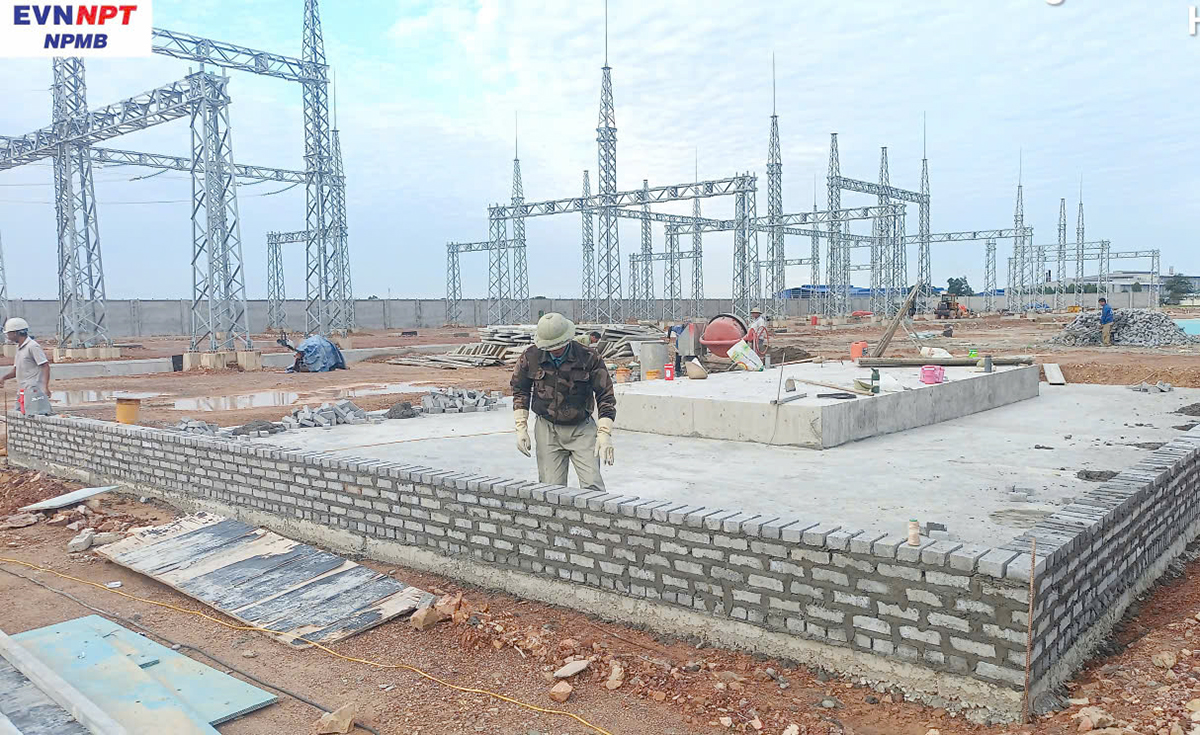

Theo báo cáo tại cuộc họp, đối với công tác xây dựng, nhiều hạng mục đã cơ bản hoàn thành như móng cột cổng sân phân phối 220kV, 110kV; bể dầu sự cố; bể nước cứu hỏa; bể nước sinh hoạt và mương thoát nước hoàn trả. Việc lắp đặt cột cổng thanh cái sân phân phối cũng đã cơ bản hoàn thành.

Các hạng mục còn lại đang được triển khai đồng thời. Công tác san nền đạt 90.600/91.491 m³; kè mái taluy đạt 595/610 m; hệ thống thoát nước trong trạm đã hoàn thành 92/94 hố ga và lắp đặt 1.005/1.124 m cống thoát nước. Phần tường rào đã hoàn thành móng 201/205 trụ, thi công giằng đạt 790/818 m và xây tường đạt 615/818 m. Mương cáp ngoài trời loại B1150 đã hoàn thành 220/220 m; bê tông hai móng máy biến áp 220kV đã được đổ xong.

Đối với phần đường dây 220kV đấu nối, hai vị trí móng cột đã được đúc xong; một trong hai vị trí cột đã dựng, vị trí còn lại đã gia công xong cột. Phần móng trụ thiết bị phía 220kV đang được triển khai thi công.

Tuy nhiên, dự án vẫn còn một số khó khăn cần tập trung xử lý liên quan đến giải phóng mặt bằng phần đường dây 35kV phục vụ đấu nối, đặc biệt là việc cung cấp vật tư thiết bị. Tuy nhiên, EVNNPT và Ban quản lý dự án các công trình điện miền Bắc (NPMB) đã đề ra giải pháp phù hợp để có thể tập trung triển khai nhằm đáp ứng được yêu cầu.

Dự án đang được tập trung thi công, phấn đấu về đích theo đúng chỉ đạo của lãnh đạo EVN

Tại cuộc họp, Chủ tịch HĐTV EVNNPT Nguyễn Quang Trung và quyền Tổng giám đốc EVNNPT Hoàng Xuân Khôi yêu cầu các ban chuyên môn, NPMB, các đơn vị tư vấn, nhà thầu xây lắp và cung cấp thiết bị rà soát toàn diện tiến độ, xác định rõ các công việc trên đường găng, trách nhiệm của từng đơn vị và giải pháp xử lý cụ thể đối với từng vướng mắc.

Lãnh đạo EVNNPT nhấn mạnh yêu cầu huy động tối đa nhân lực, thiết bị và nguồn lực cần thiết, tổ chức thi công khoa học, đồng bộ các hạng mục, tranh thủ thời gian để đẩy nhanh tiến độ. Đối với các hạng mục xây dựng còn dang dở, các đơn vị phải tăng cường nhân lực, tổ chức thi công liên tục, bảo đảm chất lượng và an toàn. Công tác cung cấp vật tư, thiết bị cần được rà soát sát sao, chủ động phối hợp để thực hiện phương án điều động thiết bị phù hợp, đáp ứng yêu cầu kỹ thuật và tiến độ đóng điện.

Đối với những vướng mắc về giải phóng mặt bằng và thủ tục đầu tư phần đường dây đấu nối, NPMB cần chủ động phối hợp chặt chẽ với chính quyền địa phương và các cơ quan liên quan để khẩn trương hoàn thiện hồ sơ, tháo gỡ các điểm nghẽn, không để ảnh hưởng đến tiến độ chung của dự án. Các đơn vị tư vấn phải đẩy nhanh việc hoàn thiện, ban hành hồ sơ thiết kế và bản vẽ thi công phục vụ triển khai tại hiện trường.

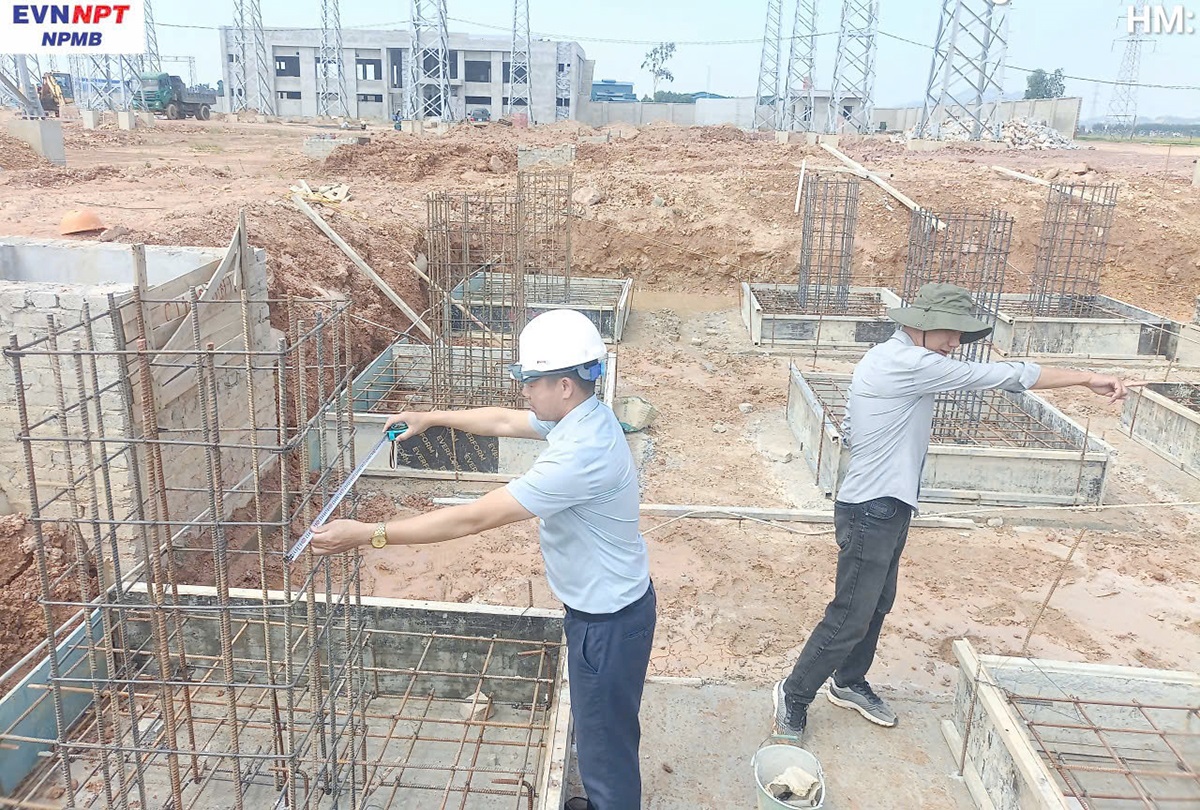

Nghiệm thu chuyển bước thi công tại dự án trạm biến áp 220kV Yên Dũng

Lãnh đạo EVNNPT yêu cầu các đơn vị tăng cường kiểm tra, giám sát hiện trường, cập nhật tiến độ hằng ngày, kịp thời báo cáo và đề xuất xử lý những vấn đề vượt thẩm quyền. Người đứng đầu từng đơn vị phải chịu trách nhiệm về phần việc được giao, bảo đảm sự phối hợp chặt chẽ giữa các khâu từ giải phóng mặt bằng, xây lắp đến cung cấp, lắp đặt và thí nghiệm thiết bị.

Với yêu cầu hoàn thành đóng điện trong tháng 11/2026, dự án trạm biến áp 220kV Yên Dũng và đường dây đấu nối đang đòi hỏi sự vào cuộc quyết liệt của tất cả các đơn vị tham gia. Việc tập trung nguồn lực, xử lý dứt điểm các vướng mắc và tổ chức thi công đồng bộ là những nhiệm vụ cấp thiết nhằm đáp ứng chỉ đạo của EVN, sớm đưa công trình vào vận hành, góp phần nâng cao năng lực cung cấp điện và bảo đảm vận hành an toàn, ổn định hệ thống điện khu vực.

Thu Hà
