Đóng điện thành công máy biến áp AT1 trạm biến áp 500kV Di Linh

Thứ bảy, 31/10/2026 | 11:06 GMT+7
Ngày 31/10, tại trạm biến áp 500kV Di Linh, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Công ty Truyền tải điện 3 (PTC3) phối hợp với các đơn vị liên quan đóng điện thành công hạng mục máy biến áp AT1 500kV-900MVA, thuộc dự án nâng công suất trạm biến áp 500kV Di Linh.

Đây là dấu mốc quan trọng, tạo động lực để các đơn vị tiếp tục đẩy nhanh tiến độ, phấn đấu hoàn thành toàn bộ dự án theo kế hoạch, đảm bảo nâng cao năng lực truyền tải điện, góp phần cung cấp điện an toàn, liên tục và ổn định.

Dự án nâng công suất trạm biến áp 500kV Di Linh do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, PTC3 được giao quản lý, điều hành dự án. Dự án được triển khai trong khuôn viên của trạm biến áp 500kV Di Linh hiện hữu (tỉnh Lâm Đồng).

Công trình có quy mô thay thế MBA AT1, AT2 500kV-450MVA bằng hai máy biến áp 500kV-900MVA, nâng tổng công suất máy biến áp của trạm lên 1.800MVA. Đồng thời, dự án thay thế các thiết bị và thanh cái 220kV chưa đáp ứng yêu cầu; chuyển nguồn tự dùng từ cấp điện áp 22kV sang 35kV; cải tạo, bổ sung hệ thống điều khiển, bảo vệ, nâng cấp SCADA và hệ thống phòng cháy, chữa cháy phù hợp với quy mô công suất mới.

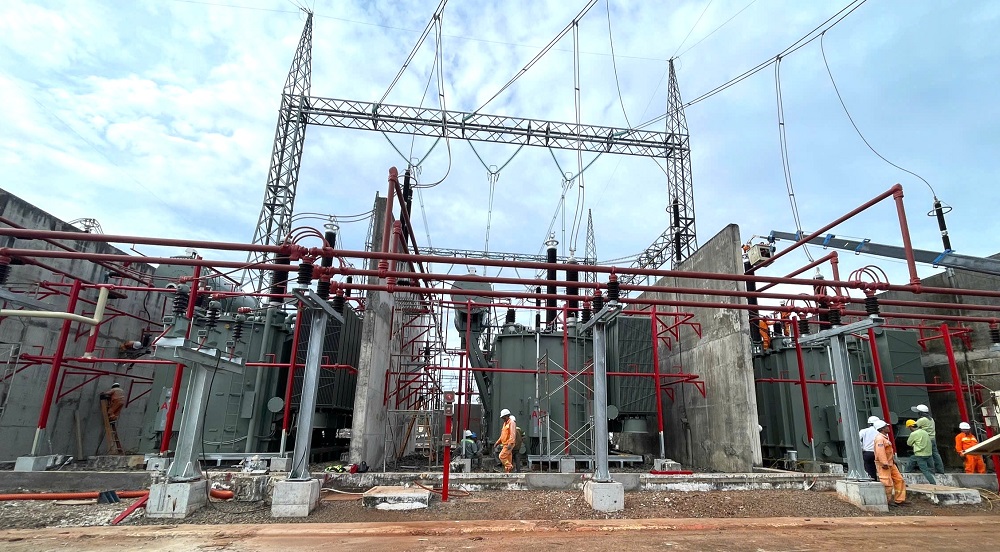

Máy biến áp AT1 được lắp đặt hoàn chỉnh trước giờ đóng điện

Theo ông Đinh Văn Cường, Phó Giám đốc PTC3, trước khi triển khai dự án, MBA AT1, AT2 của trạm thường xuyên mang tải ở mức 90% đến 100% công suất, làm gia tăng nguy cơ sự cố và hạn chế khả năng huy động các nguồn điện trong khu vực. Vì vậy, nâng công suất trạm là nhiệm vụ trọng tâm, cấp bách nhằm bảo đảm an ninh cung cấp điện và giải tỏa công suất các nguồn năng lượng. Việc đưa MBA AT1 500kV-900MVA vào vận hành đã nâng tổng công suất trạm từ 900MVA lên 1.350MVA, bước đầu tăng khả năng giải tỏa nguồn công suất các nhà máy điện cho khu vực Lâm Đồng và Nam Trung Bộ.

Ông Đinh Văn Cường cho biết, trong tháng 11/2026, PTC3 tiếp tục phối hợp với các đơn vị thi công thay thế MBA AT2 500kV-450MVA bằng máy biến áp 900MVA, phấn đấu hoàn thành dự án, nâng tổng công suất trạm lên 1.800MVA. Khi hoàn thành, dự án sẽ tăng khả năng giải tỏa các nguồn công suất các nhà máy điện trong khu vực, đáp ứng nhu cầu phụ tải miền Nam và hỗ trợ truyền tải điện ra phía Bắc theo các kịch bản vận hành hệ thống.

Trước thời điểm đóng điện, Hội đồng nghiệm thu đã tổ chức kiểm tra toàn diện thủ tục pháp lý, điều kiện nghiệm thu, đóng điện với sự tham gia của đại diện chủ đầu tư, PTC3 và các đơn vị liên quan.

Các đơn vị liên quan chứng kiến thời khắc đóng điện thành công máy biến áp AT1 trạm biến áp 500kV Di Linh

Việc đóng điện thành công MBA AT1 không chỉ là dấu mốc quan trọng của dự án nâng công suất trạm biến áp 500kV Di Linh mà còn khẳng định quyết tâm của EVNNPT, PTC3 và các đơn vị tham gia trong việc đẩy nhanh tiến độ các công trình truyền tải điện trọng điểm. Khi hoàn thành toàn bộ, dự án sẽ góp phần nâng cao năng lực lưới điện truyền tải, tăng cường bảo đảm cung ứng điện an toàn, ổn định, liên tục, phục vụ phát triển kinh tế - xã hội và đáp ứng yêu cầu tăng trưởng của đất nước trong giai đoạn mới.

Thu Hà
